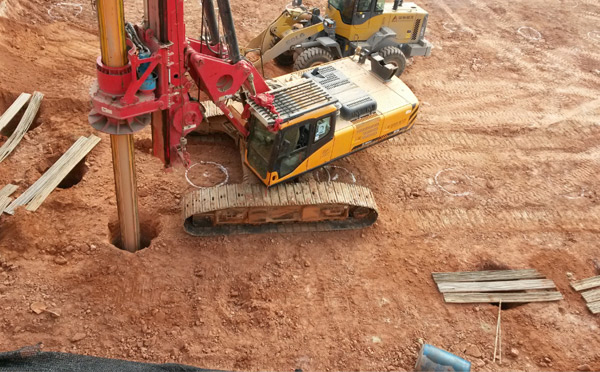

兰州桩基础工程常面对湿陷性黄土,一遇渗水即强度骤降,导致塌孔、缩径。兰州桩基础工程若忽视地质差异,盲目采用干作业,往往出现返工。本文围绕“湿陷性黄土区兰州桩基础工程,钻孔灌注桩防塌孔全纪录”这一需求,给出从地质改良、泥浆配比、钻具选型到灌注节奏的量化参数,让兰州桩基础工程在自重湿陷量≤7cm的地层也能一次成孔、一类桩比例≥95%。
地层特征:自重湿陷量与处理深度
兰州段黄土湿陷系数δs=0.015-0.073,自重湿陷量Δzs=100-540mm,属Ⅲ-Ⅳ级自重湿陷。规范要求消除湿陷性下限至1.5倍基础宽度且≥5m,实际桩基需穿透湿陷层进入密实古土壤≥1.0m,才能避免负摩阻力下拉。某项目未处理即钻孔,成孔后24小时孔缩径12cm,二次扩孔费增加30%。
钻孔设备:旋挖与循环回转对比
旋挖钻机扭矩≥220kN·m,钻进效率8-10m/h,但对地层扰动大;循环回转泵量≤108m³/h,护壁稳,效率4-6m/h。对Ⅳ级湿陷黄土,推荐“旋挖+回转”组合:上部湿陷层旋挖至处理深度,下部回转取芯,效率提升20%,塌孔率由6%降至1%。
泥浆配方:密度+黏度双控
采用4%钠基膨润土+0.3%CMC+0.05%PHP,密度1.08g/cm³,漏斗黏度26s,pH=9。API失水量<15mL/30min,泥皮厚0.5mm,能有效封堵黄土裂隙。现场测试,泥浆柱高≥1.5倍孔深时,孔壁稳定时间由12h延长至36h,足够完成钢筋笼下放与二次清孔。
防塌操作五步法
钻前预注浆:孔位外0.3m打三花管注0.8水灰比水泥浆,压力0.3MPa,填充裂隙
全程护筒:φ比桩径大20cm,埋深穿透湿陷层,埋置斜度≤0.3%
分次成孔:每6m提钻除渣,减少钻具对孔壁的抽吸
快速清孔:换浆时间≤30min,沉渣厚度<5cm
延时灌注:钢筋笼下放至灌注完成≤2h,减少浸泡时间

钢筋笼与导管布置
主筋保护层7cm,用φ60混凝土滚轮定位,每2m一组;导管φ250,丝扣连接,密封圈邵氏硬度60,承压0.6MPa。初灌量≥1.5m³,保证导管埋深0.8m;灌注过程中埋深控制2-6m,拆管时间≤15min,防止离析。某桥墩桩径1.2m、深38m,一类桩比例达98%,声波透测无Ⅲ类信号。
质量检验:低应变+取芯双控
低应变检测数量≥30%且≥10根,波速≥3800m/s,无缺陷反射;取芯数量≥1%且≥3根,芯样抗压强度≥C35设计值,完整性类别Ⅰ-Ⅱ类。若低应变出现明显缩径反射,需补做钻孔电视,确认缩径>5%则高压注浆补强。某住宅楼补注浆后承载力由3200kN恢复至4100kN,满足设计要求。
常见问题与处置
塌孔:立即停钻,回填黏土+水泥(5%),待凝24h后重钻
缩径:提笼受阻时,采用φ小于笼径10cm的钻头扫孔
离析:导管埋深<1m时,立即增加灌注速率至20m³/h并上提导管,保证连续出浆
成本与工期对比
采用“护筒+改性泥浆”方案,材料费增加约18元/m,但省去塌孔回填和二次成孔,每根桩平均节省1.2台班,综合成本反而下降8%,工期提前10%。对一栋300根桩的项目,可释放钻机档期15天,减少设备租赁费约12万元。
在湿陷性黄土做兰州桩基础工程,关键是让泥浆密度1.08g/cm³、护筒埋深穿透湿陷层、灌注全程≤2h,再用低应变+取芯双重验证。按上表参数执行,塌孔率可压至1%,一类桩比例≥95%,就能把湿陷风险转化为可控成本,让兰州桩基础工程真正做到“一次成孔、零返工”。
