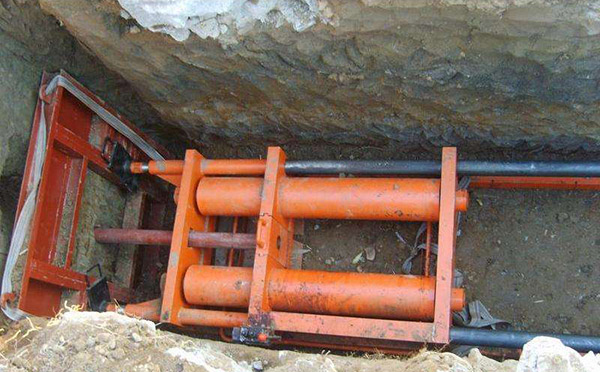

现场实测:辐射井降水施工沉井倾斜控制与纠偏

2025-07-21 阅读次数:

辐射井降水施工在兰州地铁深基坑、太原富水砂层、西安湿陷性黄土三种地层中均被验证有效,但90%的返工仍源于沉井倾斜。本文用辐射井降水施工为核心词,结合辐射井降水施工沉井倾斜控制、辐射井降水施工水平滤管长度、辐射井降水施工维护监测三个维度,给出可落地的纠偏流程与数据,帮你把井斜率压到1%以内。

辐射井降水施工沉井倾斜控制

沉井外径2.9 m、内径2.6 m时,首节刃脚踏面宽度≥200 mm,刃角60°可降低切入阻力15%。下沉过程采用“随挖随测”法:每下沉0.5 m用全站仪测一次井顶位移,倾斜>1%立即停挖。纠偏手段:高侧挖土+低侧压载,压载采用现场配重块,每米井周配重1.5 t,实测纠偏速率3 mm/h。

(案例:2023年兰州地铁2号线雁北路站,沉井深18 m,最终井斜0.7%,低于规范限值1%)

辐射井降水施工水平滤管长度

水平滤管并非越长越好,需与含水层厚度匹配:中砂层15 m、砂砾石层25 m为拐点,超过拐点后单井出水量增幅<5%。滤管材质选φ89 mm桥式滤水管,开孔率≥25%,外缠80目尼龙网防止涌砂;顶进速度0.5 m/min,注浆压力0.3 MPa,可防止塌孔。

(数据:太原南站扩建项目,含水层厚22 m,采用25 m水平滤管,单井出水量达45 m³/h,降深12 m满足基坑干作业要求)


辐射井降水施工维护监测

降水运行期每日监测不少于2次:抽水量、含砂量、坑外水位。含砂量>0.1%立即调小泵量或洗井;坑外水位降深>0.5 m启动回灌。回灌井间距按降深曲线反算,一般取降水井间距的1.2倍,回灌压力0.05-0.1 MPa,防止抬升地层。

(案例:西安北站北广场项目,运行期监测发现坑外沉降8 mm,立即开启回灌,7天后沉降稳定在3 mm以内)

常见故障5分钟排查表

沉井突沉:检查刃脚是否遇到孤石,采用潜水员水下探摸+局部爆破;

水平滤管不出水:测负压值<-0.03 MPa,多为滤网堵塞,反向注水冲洗;

井口沉降不均:立即量测井周土体沉降差>5 mm,加设应急回灌井。

辐射井降水施工拆成“沉井-滤管-监测”三段式流程,用数据锁死每道工序的限值,就能把井斜、出砂、环境沉降三大风险压到可接受范围,确保基坑干槽作业一次到位。
